Cách đây hơn 1 tháng, một sự kiện trọng đại của Chuỗi dự án khí-điện Lô B-Ô Môn tổng vốn đầu tư 12 tỷ USD (được xem dự án lớn nhất lịch sử ngành dầu khí Việt Nam) đã diễn ra.
Vào ngày 26/2/2026, Công ty Điều hành Đường ống Tây Nam (SWPOC, thuộc Petrovietnam) phối hợp cùng Liên danh Tổng thầu PTSC - Lilama 18 đã chính thức tổ chức triển khai công tác kéo, đẩy ống tại trạm thi công TTC03 thuộc xã Đông Thái, tỉnh An Giang.
Sự kiện này đánh dấu việc “phát lệnh ra quân” đầu năm 2026 trên toàn công trường dự án Đường ống dẫn khí Lô B - Ô Môn dài 431km, đồng thời mở màn cho giai đoạn thi công lắp đặt thực tế tuyến ống trên bờ quy mô lớn.
Huyết mạch 431km "đánh thức" kho báu khổng lồ của Việt Nam
Việc kéo, đẩy ống tại TTC03 là bước đầu tiên chính thức hạ ống thép đã bọc sẵn xuống hào kỹ thuật để lắp đặt, hàn nối và chôn ngầm. Trước đó, vào cuối năm 2025, dự án đã hoàn thành thiết kế 100%, sản xuất và bọc ống (chống ăn mòn và bê tông gia trọng) toàn bộ tuyến ống bờ.
Đây là một trong những mốc then chốt nhằm "đánh thức" kho báu khí tự nhiên khổng lồ của Việt Nam tại Lô B để phục vụ sản xuất và đời sống của người dân.

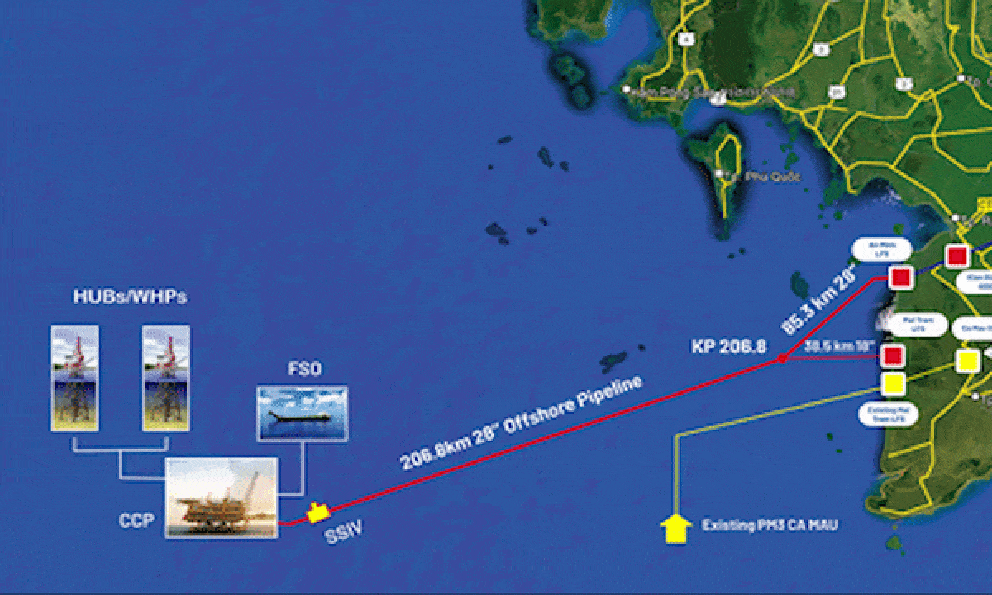

Mỏ khí Lô B (bao gồm các lô 48/95 và 52/97) nằm tại vùng trũng Bể Malay - Thổ Chu, ngoài khơi Tây Nam Việt Nam, cách bờ biển Cà Mau khoảng 300 km. Ước tính, trữ lượng khí tại Lô B là 107 tỷ m3 khí.
Petrovietnam cho biết, theo kế hoạch, dòng khí đầu tiên từ đường ống Lô B - Ô Môn dài 431 km (vốn đầu tư 1,2 tỷ USD) dự kiến vào bờ trong Quý III/2027.
Khi hoàn thành, "huyết mạch" 431km sẽ đưa khí sạch từ mỏ Lô B vào thẳng cụm 4 nhà máy điện khí Ô Môn I-IV tổng công suất 3.810 Megawatt, giúp thay thế than nhập khẩu, giảm phát thải CO2, góp phần hiện thực hóa cam kết Net Zero 2050 của Chính phủ nước nhà.
2026 là năm cao điểm thi công - Kiến tạo cột mốc cho 2027
Petrovietnam thông tin cuối tháng 2/2026, năm 2026 là năm cao điểm thi công của dự án Trung nguồn, với mục tiêu hoàn thành phần lớn khối lượng xây lắp, tạo nền tảng cho các giai đoạn hoàn thiện và vận hành trong những năm tiếp theo. Điều này nhằm đảm bảo sự đồng bộ giữa các hợp phần của dự án (phần Thượng nguồn và Hạ nguồn).
Riêng phần Thượng nguồn của dự án, Petrovietnam đã khởi động lắp đặt giàn khoan CPP và các công trình ngoài khơi từ đầu năm này, nhằm mục tiêu tổng thể là khoan thử nghiệm Lô B vào Quý II/2026. Sau đó, đến Quý III/2027 sẽ đón nhận dòng khí đầu tiên vào đất liền.
Tất cả các đơn vị chủ đầu tư của Chuỗi dự án khí-điện Lô B-Ô Môn đều đang quyết liệt thi công nhằm đảm bảo tiến độ cho cột mốc trọng đại trong lịch sử năng lượng quốc gia năm 2027.

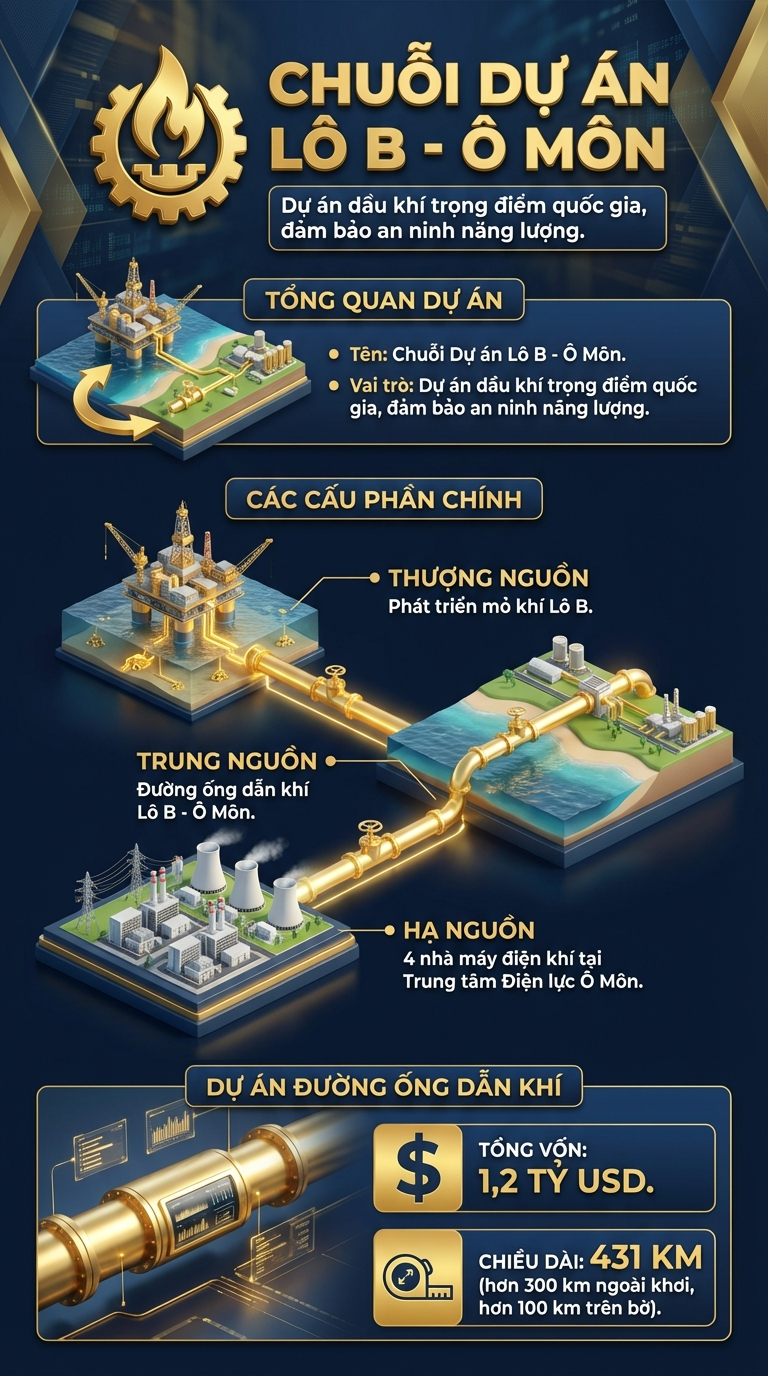

Đơn vị điều hành/chủ đầu tư 3 cấu phần của Chuỗi dự án khí-điện Lô B - Ô Môn (12 tỷ USD):
| Cấu phần | Tên dự án | Đơn vị điều hành / Chủ đầu tư chính | Vai trò/Vận hành |
|---|---|---|---|
| Thượng nguồn | Phát triển mỏ khí Lô B | Công ty Điều hành Dầu khí Phú Quốc - PQPOC (thuộc Petrovietnam) | Phát triển mỏ khí, khoan thăm dò, lắp đặt giàn công nghệ trung tâm CPP, giàn khai thác... nhằm đưa khí lên bề mặt. |
| Trung nguồn | Đường ống dẫn khí Lô B - Ô Môn | Công ty Điều hành Đường ống Tây Nam - SWPOC (thuộc Petrovietnam) | Là chủ đầu tư kiêm đơn vị điều hành toàn bộ dự án đường ống 431km. Liên danh Tổng thầu PTSC-Lilama 18 thực hiện thi công. |
| Hạ nguồn | 4 Nhà máy điện khí Ô Môn (I, II, III, IV) |
- Tổng công ty Phát điện 2 EVNGENCO 2, thuộc EVN (Làm chủ đầu tư của Ô Môn I) - Liên danh Tổng CTCP Thương mại Xây dựng (Việt Nam) và Tập đoàn Marubeni (Nhật) (Làm chủ đầu tư Ô Môn II) - Petrovietnam (Làm chủ đầu tư Ô Môn III & IV) |
- Ô Môn I: Dự kiến chuyển đổi nhiên liệu từ dầu sang khí trong năm 2027. - Ô Môn II: Dự kiến vận hành năm 2029. - Ô Môn III: Dự kiến vận hành tháng 5/2030. - Ô Môn IV: Dự kiến vận hành tháng 12/2028. |
