Tiến độ các dự án thuộc Trung tâm Điện lực Quảng Trạch

Tiến độ các dự án thuộc Trung tâm Điện lực Quảng Trạch

Thứ 7, 26/07/2025 20:00
Lãnh đạo tỉnh Quảng Trị vừa đến kiểm tra thực tế và có buổi làm việc với Tập đoàn Điện lực Việt Nam về tình hình triển khai các dự án thuộc Trung tâm Điện lực Quảng Trạch.

Ngày 26/7, UBND tỉnh Quảng Trị cho biết, Phó Chủ tịch Thường trực UBND tỉnh Hoàng Nam vừa có chuyến kiểm tra thực tế và có buổi làm việc với Tập đoàn Điện lực Việt Nam về tình hình triển khai các dự án thuộc Trung tâm Điện lực Quảng Trạch.

Theo báo cáo của Tập đoàn Điện lực Việt Nam, tổng công suất các Dự án Nhà máy nhiệt điện (NMNĐ) Quảng Trạch I (1.403 MW), LNG Quảng Trạch II (1.500 MW), LNG Quảng Trạch III (1.500 MW) là 4.403 MW. Về tiến độ tổng thể, Dự án Nhà máy nhiệt điện Quảng Trạch I, đến nay đạt 94,29%, trong đó: Tiến độ công tác thiết kế đạt 99,6%; mua sắm đạt 99,5%; thi công, lắp đặt đạt 85,9%; thí nghiệm hiệu chỉnh đạt 7,3%. Còn một số tồn tại, cần tiếp tục, tập trung xử lý để đảm bảo tiến độ; trước mắt đốt dầu lần đầu ngày 19/8/2025 (theo chỉ đạo của Thủ tướng Chính phủ tại Công điện số 81/CĐ-TTg ngày 03/6/2025. Hòa lưới Tổ máy số 1 vào ngày 19/8/2025). Dự án Nhà máy nhiệt điện Quảng Trạch II: Đang trong quá trình thẩm định Báo cáo nghiên cứu khả thi, làm cơ sở để hoàn thành lựa chọn nhà thầu chính trong Quý IV/2025.

da

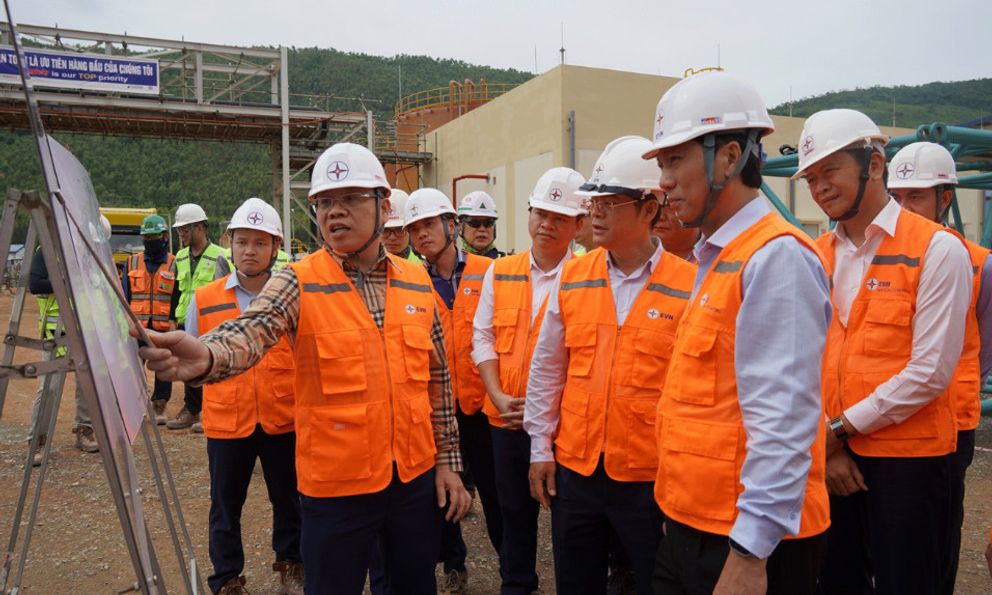

Lãnh đạo tỉnh Quảng Trị kiểm tra tiến độ dự án

Tại buổi làm việc, Phó Chủ tịch Thường trực UBND tỉnh nhấn mạnh, Trung tâm Điện lực Quảng Trạch sẽ là một trong những trung tâm điện lực quy mô lớn của toàn quốc, có vai trò quan trọng trong việc đảm bảo an ninh năng lượng Quốc gia; là động lực thúc đẩy phát triển kinh  tế - xã hội của tỉnh. Các dự án triển khai đúng thời gian tiến độ sẽ góp phần hoàn thành mục tiêu tăng trưởng kinh tế của tỉnh trong giai đoạn tới.

Phó Chủ tịch Thường trực UBND tỉnh yêu cầu chủ đầu tư, các nhà thầu thi công tiếp tục triển khai có hiệu quả các nhiệm vụ đặt ra. Các sở, ngành và địa phương tiếp tục đồng hành, tích cực phối hợp tháo gỡ các vướng mắc, khó khăn trong công tác giải phóng mặt bằng (GPMB) dự án.

Phó Chủ tịch Thường trực UBND tỉnh yêu cầu xã Phú Trạch sớm kiện toàn/thành lập Hội đồng GPMB xử lý dứt điểm các tồn tại còn lại trong công tác GPMB Dự án NMNĐ Quảng Trạch I, trước mắt tập trung ưu tiên vận động các hộ dân còn lại nhận kinh phí, bàn giao mặt bằng cho chủ đầu tư, đồng thời phối hợp với lực lượng chức năng lập kế hoạch đảm bảo an ninh trật tự và bảo vệ thi công theo quy định trước ngày 15/8/2025; hoàn thành di dời đình làng Vĩnh Sơn trước ngày 02/9/2025; tích cực phối hợp với Chủ đầu tư hoàn thiện các hồ sơ, thủ tục pháp lý về bàn giao mặt bằng và đẩy nhanh tiến độ hoàn thành xây dựng khu tái định cư giai đoạn 4, bến neo đậu tàu thuyền.

Đối với Dự án NMNĐ LNG Quảng Trạch II, giao Sở Công Thương khẩn trương phối hợp với các sở, ngành, đơn vị có liên quan thẩm định Báo cáo nghiên cứu khả thi NMNĐ Quảng Trạch II.

Đối với Dự án NMNĐ LNG Quảng Trạch III, Phó Chủ tịch Thường trực UBND tỉnh cho biết, tỉnh đã có văn bản báo cáo, kiến nghị Thủ tướng Chính phủ xem xét giao nhiệm vụ cho EVN làm chủ đầu tư Dự án LNG Quảng Trạch III, hiện đang trong quá trình lấy ý kiến các Bộ, ngành. Vì vậy, Phó Chủ tịch Thường trực UBND tỉnh yêu cầu Ban Quản lý Khu Kinh tế phối hợp với các sở, ngành và địa phương tích cực phối hợp với EVN hoàn thiện hồ sơ báo cáo Thủ tướng; khảo sát, nghiên cứu, lập hồ sơ đề xuất đầu tư Dự án…

Đình Tuấn

Dự án "không được phép chậm trễ" và ước mơ công nghệ lõi made by Vietnam thay đổi cuộc sống của người Việt

Thứ 7, 26/07/2025 05:30
Nhiều ngày dốc toàn lực làm việc từ 6h sáng hôm trước đến 1, 2h sáng hôm sau, các nhóm công tác của GeneStory đã thu thập được 51.000  mẫu ADN thân nhân liệt sĩ.  Hầu hết các gia đình đã chờ người thân hơn nửa thế kỷ.

Xã miền núi gặp khó vì chồng chéo quy hoạch, dự án 'mắc kẹt'

Thứ 5, 24/07/2025 00:59
Xã Thanh Kỳ (tỉnh Thanh Hóa) có hàng nghìn hecta rừng trồng nhưng không có cơ sở chế biến, dự án nhà máy gỗ vừa đề xuất tiếp tục ách tắc vì quy hoạch chưa thống nhất.
Cùng chuyên mục

Nữ học viên lái xe bị phạt 13,5 triệu đồng vì khoe "chạy luật" để "bao đậu"

Thứ 2, 17/08/2026 19:00
Ngày 17/8, Phòng An ninh mạng và Phòng chống tội phạm sử dụng công nghệ cao (PA05) Công an tỉnh Nghệ An đã xử phạt hành chính chị N.T.N.A. (SN 2001, trú xã Hưng Nguyên) vì đăng thông tin sai sự thật, cho rằng phải đưa tiền "đút lót", "bao đậu" mới qua được phần thi sát hạch lái xe đường trường.

Hà Tĩnh: Triệt phá đường dây chế tạo, mua bán trái phép vũ khí quân dụng

Thứ 6, 22/05/2026 17:00
Lực lượng Công an tỉnh Hà Tĩnh đã triệt phá thành công chuyên án chế tạo, mua bán trái phép vũ khí quân dụng tại nhiều tỉnh thành.

Công an Hà Tĩnh triệt phá đường dây rửa tiền xuyên quốc gia

Thứ 5, 21/05/2026 17:00
Công an tỉnh Hà Tĩnh đã triệt phá đường dây rửa tiền xuyên quốc gia bắt giữ nhiều đối tượng.

Kế toán PVoil Vũng Áng tham ô hơn 94 tỷ đồng xăng dầu rồi mang đi đánh bạc

Thứ 5, 21/05/2026 10:22
Hà Ngọc Vinh bị cáo buộc tuồn hơn 5 triệu lít xăng dầu ra ngoài, chiếm đoạt hơn 94 tỷ đồng rồi dùng số tiền này để đánh bạc.

Bắt 3 thanh niên trộm xe máy từ Quảng Trị đưa ra Nghệ An tiêu thụ

Thứ 3, 19/05/2026 08:00
Lực lượng Công an tỉnh Hà Tĩnh vừa bắt giữ ba đối tượng trộm xe máy từ tỉnh Quảng Trị ra Nghệ An tiêu thụ.

Nổi bật trong ngày

Trẻ ăn nhiều nhưng vẫn thấp còi, hay ốm: Cảnh giác với "nạn đói tiềm ẩn"

Thứ 6, 25/09/2026 10:58
Trong cuộc sống hiện đại, tình trạng trẻ thiếu ăn, đói kém gần như không còn. Thế nhưng, tại các phòng khám nhi khoa, tỷ lệ trẻ đến khám vì thấp còi, biếng ăn, hay ốm vặt, viêm đường hô hấp tái đi tái lại vẫn ở mức cao.

Đoàn công tác Bộ Quốc phòng kiểm tra thực tế Khối Công nghệ thông tin và Khối Hành chính của MB

Thứ 6, 25/09/2026 16:05
Trong khuôn khổ chương trình làm việc chiều 24/9, đoàn kiểm tra Bộ Quốc phòng đã trực tiếp tham quan, khảo sát thực tế tại các khối chuyên môn của MB để đối chiếu các mô hình chuyển đổi số.

MB tiếp thu ý kiến của Đoàn kiểm tra Bộ Quốc phòng để tiếp tục tối ưu hóa năng lực số

Thứ 6, 25/09/2026 16:05
Đại diện ban lãnh đạo MB cam kết sẽ nhanh chóng nghiên cứu, tiếp thu các ý kiến đóng góp quý giá từ đoàn công tác Bộ Quốc phòng nhằm nâng cao năng lực làm chủ công nghệ trong tình hình mới.

MB báo cáo Bộ Quốc phòng: Đầu tư từ 50-70 triệu USD mỗi năm cho hạ tầng công nghệ

Thứ 6, 25/09/2026 16:05
Tại buổi làm việc với đoàn kiểm tra Bộ Quốc phòng chiều 24/9, MB cho biết ngân hàng đã liên tục duy trì nguồn lực đầu tư lớn cho công nghệ từ năm 2017 nhằm thay đổi toàn diện hiệu suất vận hành.

Bộ Quốc phòng tìm kiếm những cách làm hay từ mô hình quản trị hiện đại của MB

Thứ 6, 25/09/2026 16:06
Buổi làm việc chuyên đề của Bộ Quốc phòng tại MB ngày 24/9 hướng tới mục tiêu đối chiếu, phát hiện các giải pháp công nghệ hiệu quả để nghiên cứu nhân rộng mô hình ra toàn quân.
xe.nguoiduatin.vn
